Brivio: il punto sui lavori al ponte. Dal 14 al 18 ‘stop’
Come di consueto, il sindaco di Brivio Federico Airoldi ha diffuso un nuovo aggiornamento sullo stato di avanzamento dei lavori di manutenzione straordinaria del ponte di Brivio, facendo il punto sugli interventi in corso sulle tre campate dell’infrastruttura.

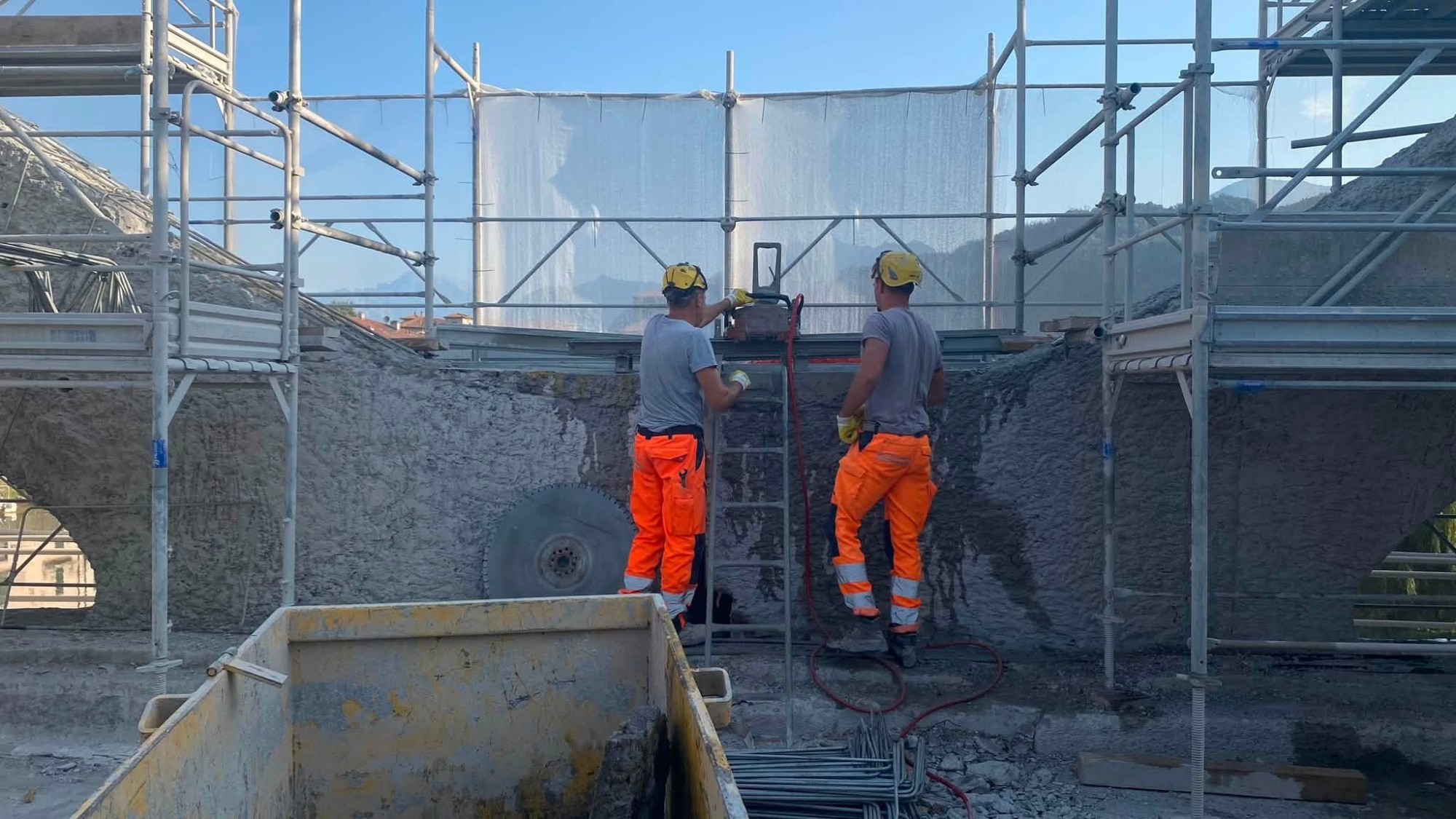

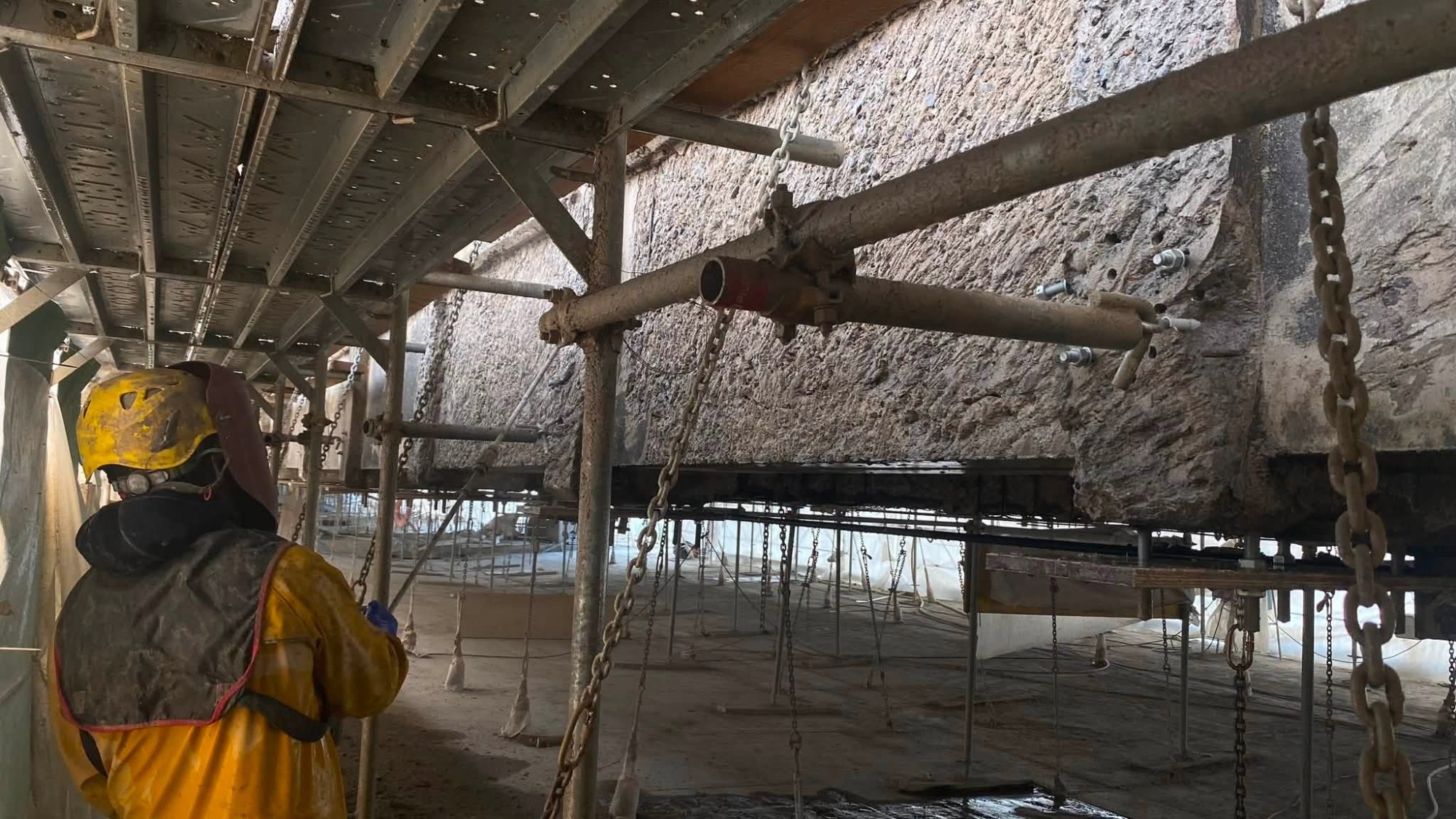

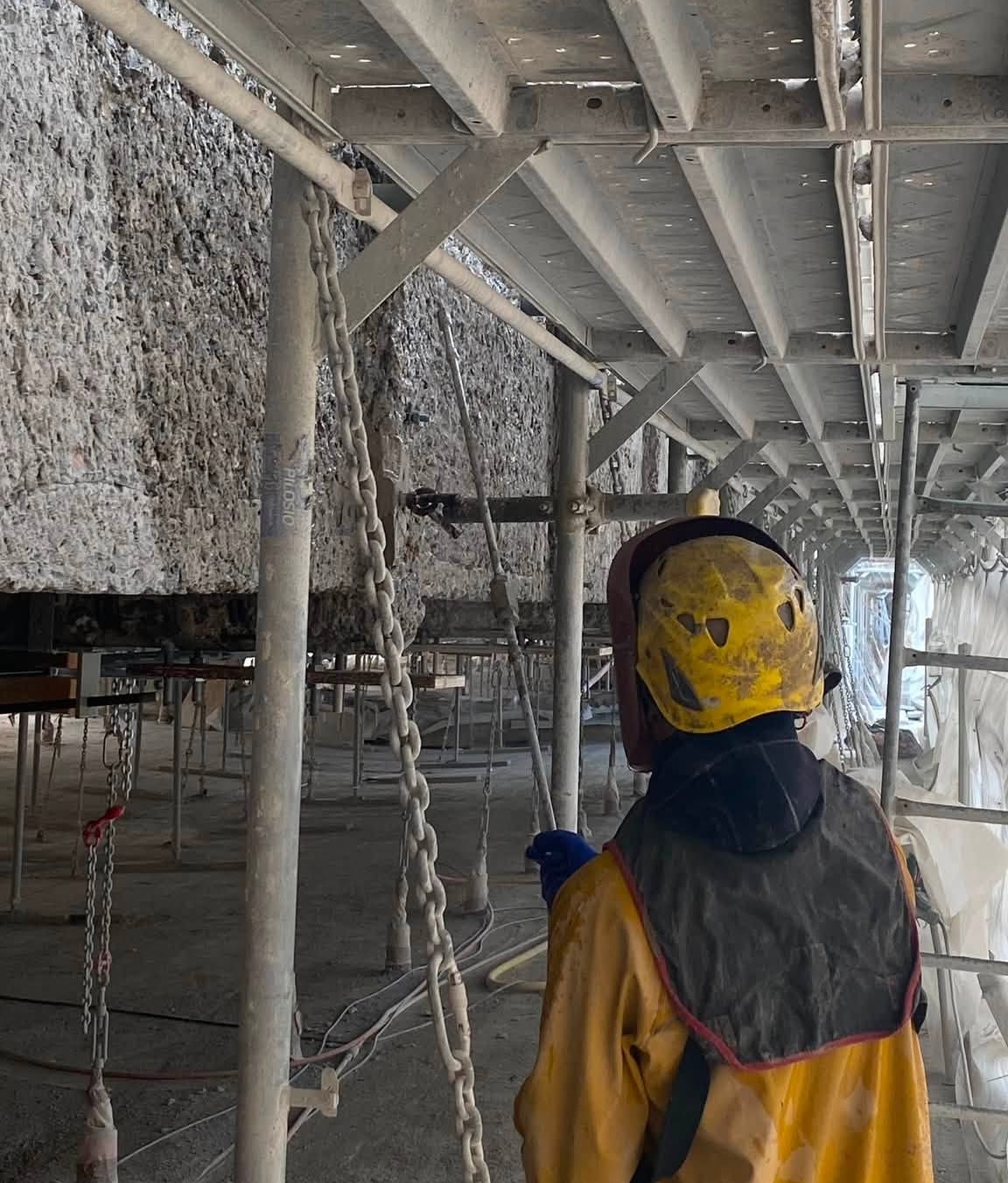

Sulla prima campata, lato Brivio, sono in corso sul lato monte il completamento del primo step di banchinaggio, il montaggio della carpenteria e il relativo getto. Parallelamente proseguono le lavorazioni di carpenteria per le fasi successive, accompagnate dai rispettivi getti. Si sta inoltre procedendo con l’idrodemolizione corticale delle travi longitudinali, sia lato valle sia lato monte, all’intradosso della soletta, e con la loro successiva ricostruzione attraverso banchinaggio, carpenteria e getti. Continua anche la demolizione dell’alleggerito e la pulizia, attività che verranno ultimate durante lo smontaggio del ponteggio interno. Operativo anche l’abbattitore sulla spalla lato Brivio.

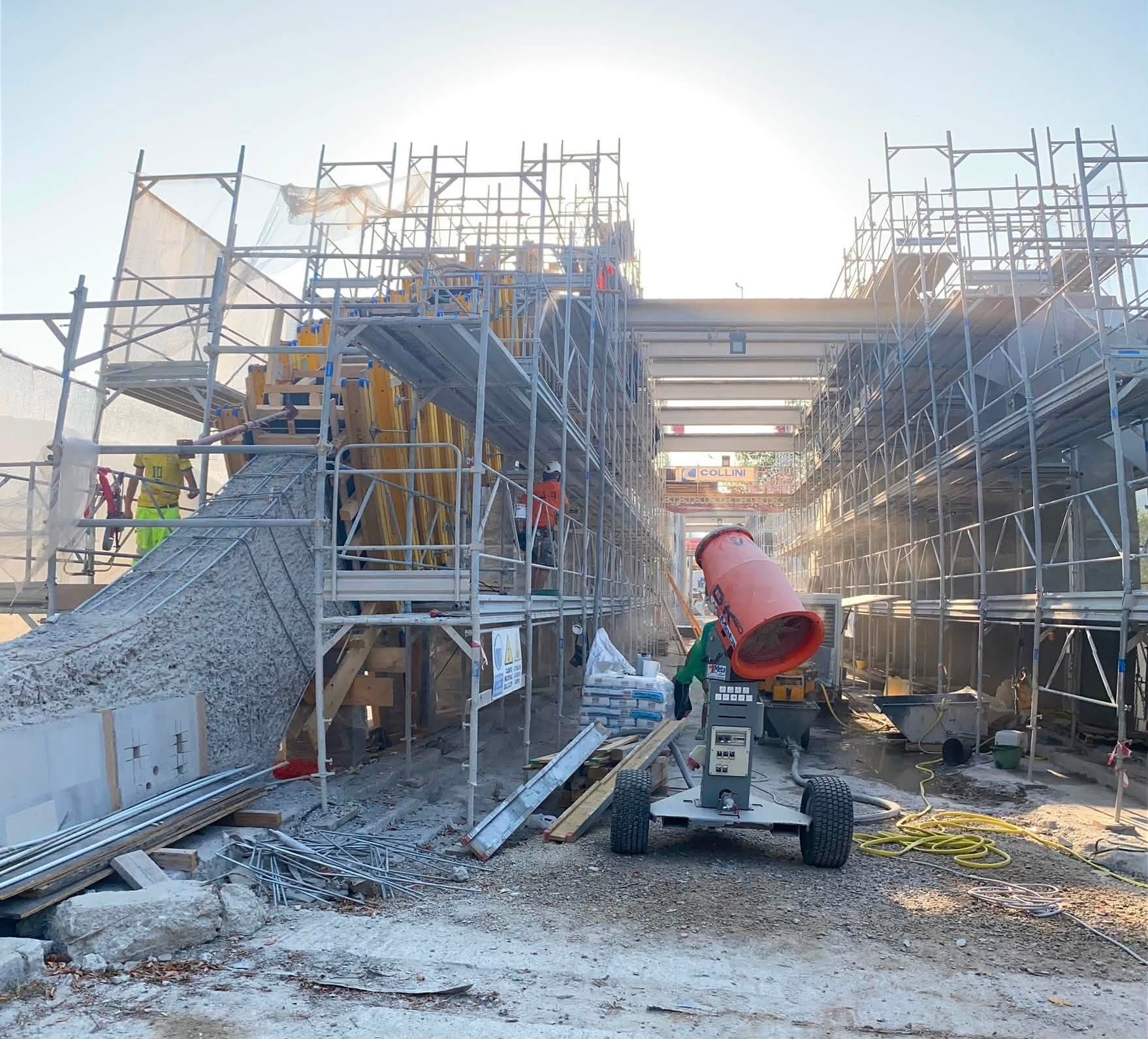

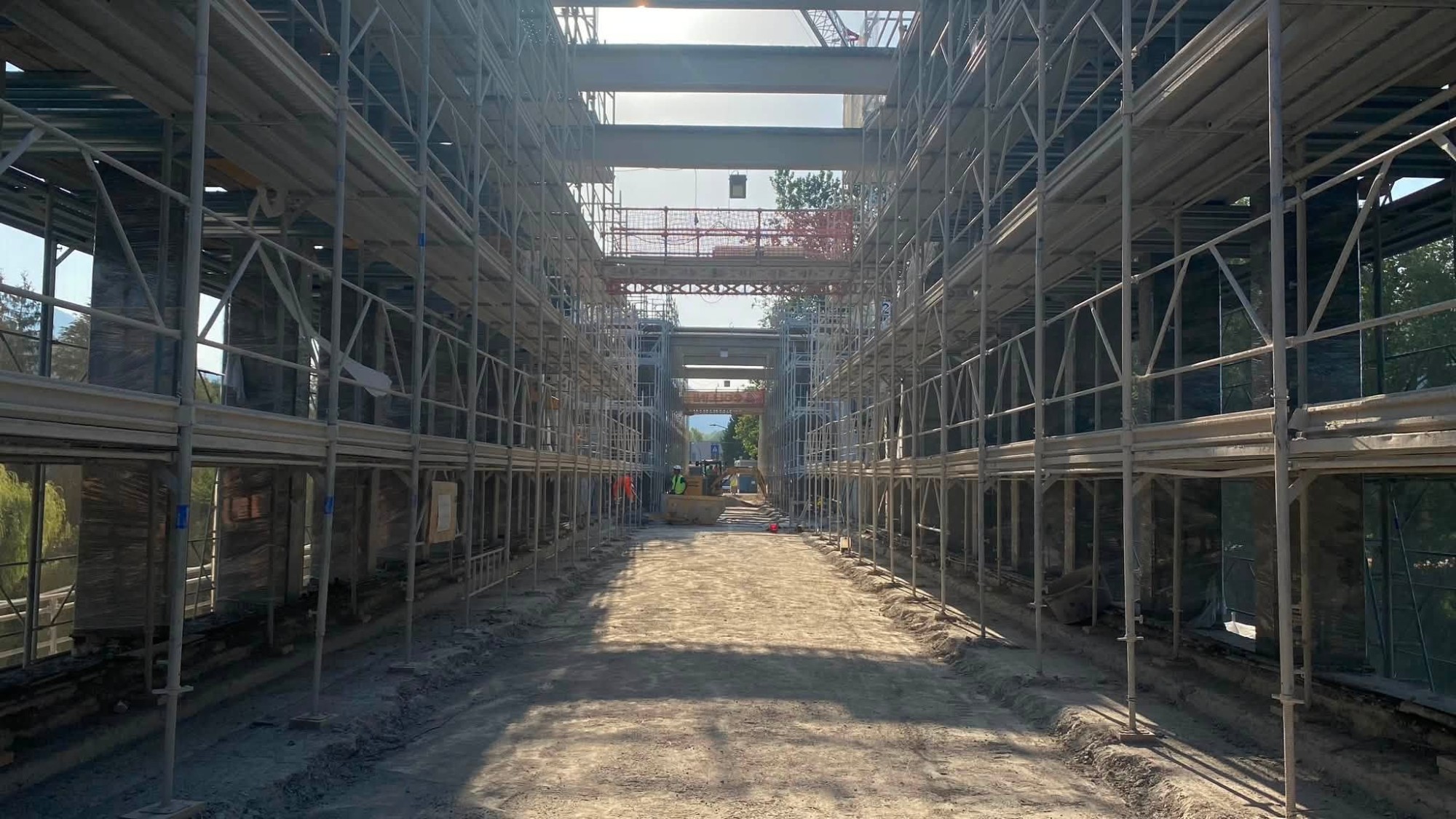

Sulla seconda campata, quella centrale, proseguono invece i lavori propedeutici e la predisposizione del banchinaggio per la carpenteria delle arcate sul lato monte, insieme alla posa dei ferri d’armatura. Le stesse lavorazioni sono iniziate anche sul lato valle. Anche qui continuano la demolizione dell’alleggerito, la pulizia e l’idrodemolizione corticale delle travi longitudinali. Tra le opere accessorie figurano inoltre i tagli degli elementi decorativi su entrambi i lati del ponte.


Per quanto riguarda infine la terza campata, lato Cisano Bergamasco, è stata completata la ricostruzione di pilastri e pendini sul lato monte. Sul lato valle sono invece in corso le attività preparatorie, la predisposizione del banchinaggio per la carpenteria dell’arcata, l’esecuzione dei fori passanti e la posa dei ferri d’armatura. Proseguono anche in questo tratto la demolizione dell’alleggerito, la pulizia e l’idrodemolizione delle travi longitudinali.

Operativo anche l’abbattitore sulla spalla lato Cisano Bergamasco.
Il cantiere osserverà ora la pausa estiva già programmata da oggi, venerdì 14 agosto, fino al 18 agosto, per poi riprendere con le successive fasi delle lavorazioni.

Sulla prima campata, lato Brivio, sono in corso sul lato monte il completamento del primo step di banchinaggio, il montaggio della carpenteria e il relativo getto. Parallelamente proseguono le lavorazioni di carpenteria per le fasi successive, accompagnate dai rispettivi getti. Si sta inoltre procedendo con l’idrodemolizione corticale delle travi longitudinali, sia lato valle sia lato monte, all’intradosso della soletta, e con la loro successiva ricostruzione attraverso banchinaggio, carpenteria e getti. Continua anche la demolizione dell’alleggerito e la pulizia, attività che verranno ultimate durante lo smontaggio del ponteggio interno. Operativo anche l’abbattitore sulla spalla lato Brivio.

Sulla seconda campata, quella centrale, proseguono invece i lavori propedeutici e la predisposizione del banchinaggio per la carpenteria delle arcate sul lato monte, insieme alla posa dei ferri d’armatura. Le stesse lavorazioni sono iniziate anche sul lato valle. Anche qui continuano la demolizione dell’alleggerito, la pulizia e l’idrodemolizione corticale delle travi longitudinali. Tra le opere accessorie figurano inoltre i tagli degli elementi decorativi su entrambi i lati del ponte.


Per quanto riguarda infine la terza campata, lato Cisano Bergamasco, è stata completata la ricostruzione di pilastri e pendini sul lato monte. Sul lato valle sono invece in corso le attività preparatorie, la predisposizione del banchinaggio per la carpenteria dell’arcata, l’esecuzione dei fori passanti e la posa dei ferri d’armatura. Proseguono anche in questo tratto la demolizione dell’alleggerito, la pulizia e l’idrodemolizione delle travi longitudinali.

Operativo anche l’abbattitore sulla spalla lato Cisano Bergamasco.
Il cantiere osserverà ora la pausa estiva già programmata da oggi, venerdì 14 agosto, fino al 18 agosto, per poi riprendere con le successive fasi delle lavorazioni.
